Obras: etapas e cronograma

▶ 4 vídeos · 49 imagens

Este artigo mostra, passo a passo, como montar as etapas de uma obra pelo template, criar etapa e subetapa à mão, lançar o executado e usar as visões do cronograma (linha do tempo, Gantt, físico-financeiro e programação semanal). Cada seção traz um vídeo da tarefa inteira e, em seguida, os passos com uma imagem por passo. Os exemplos usam dados fictícios de uma empresa de demonstração. O conceito de etapas e aditivos está em Etapas e cronograma; os templates de etapas são montados em Configurações de obras: templates de etapas e Calibração.

#Montar as etapas de uma obra nova pelo template

Vídeo — Montar as etapas de uma obra nova pelo template
  1. Passo 1. No menu lateral, clique em Escolher módulo.

    Passo 1 — No menu lateral, clique em “Escolher módulo”.
  2. Passo 2. Na grade de módulos, clique em Obras.

    Passo 2 — Na grade de módulos, clique em “Obras”.

  3. Passo 3. Na lista de obras, clique na obra (aqui, Casa Família Prado).

    Passo 3 — Na lista de obras, clique na obra (aqui, “Casa Família Prado”).

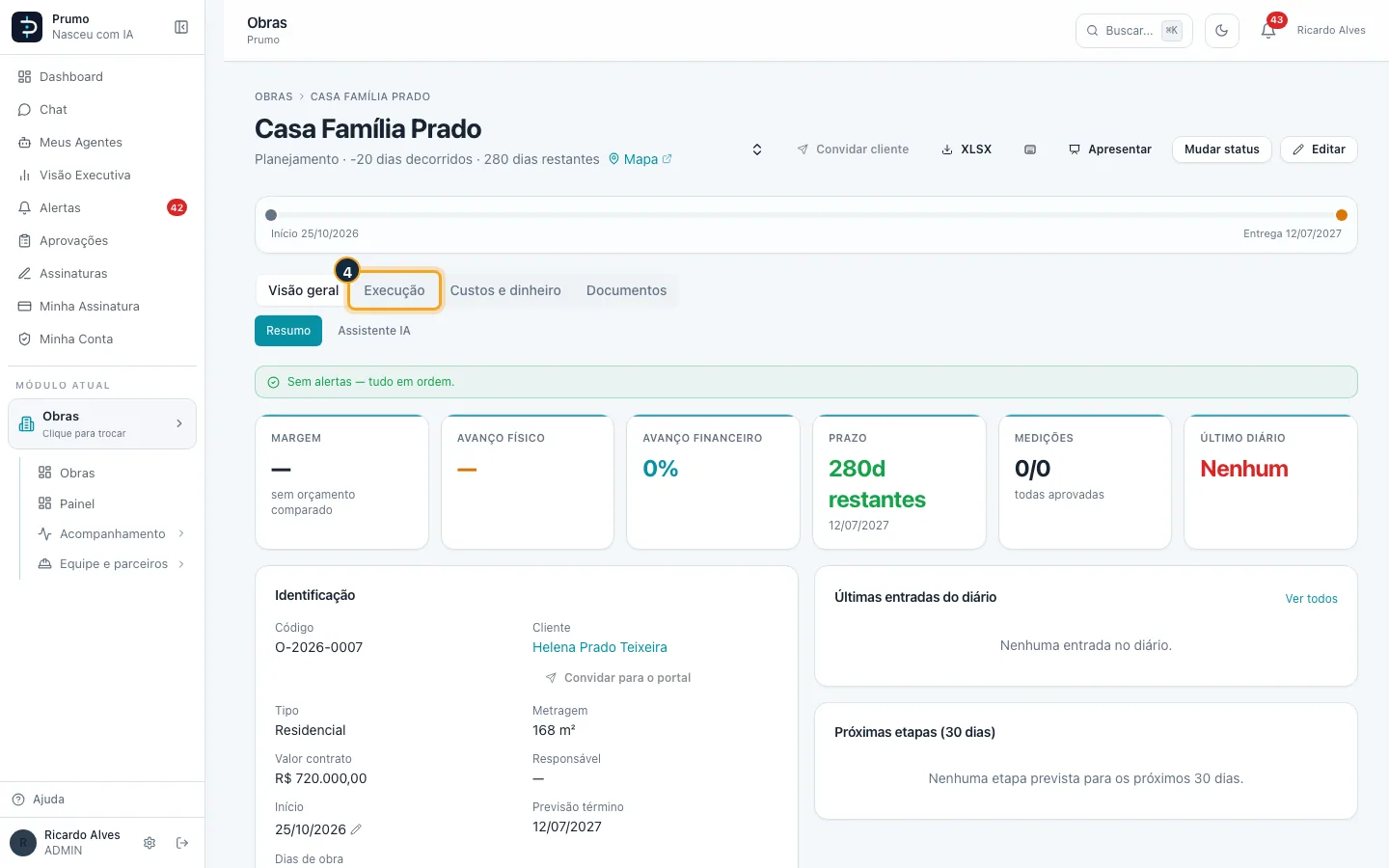

  4. Passo 4. Na barra da obra, clique em Execução.

    Passo 4 — Na barra da obra, clique em “Execução”.
  5. Passo 5. Clique na aba Etapas.

    Passo 5 — Clique na aba “Etapas”.

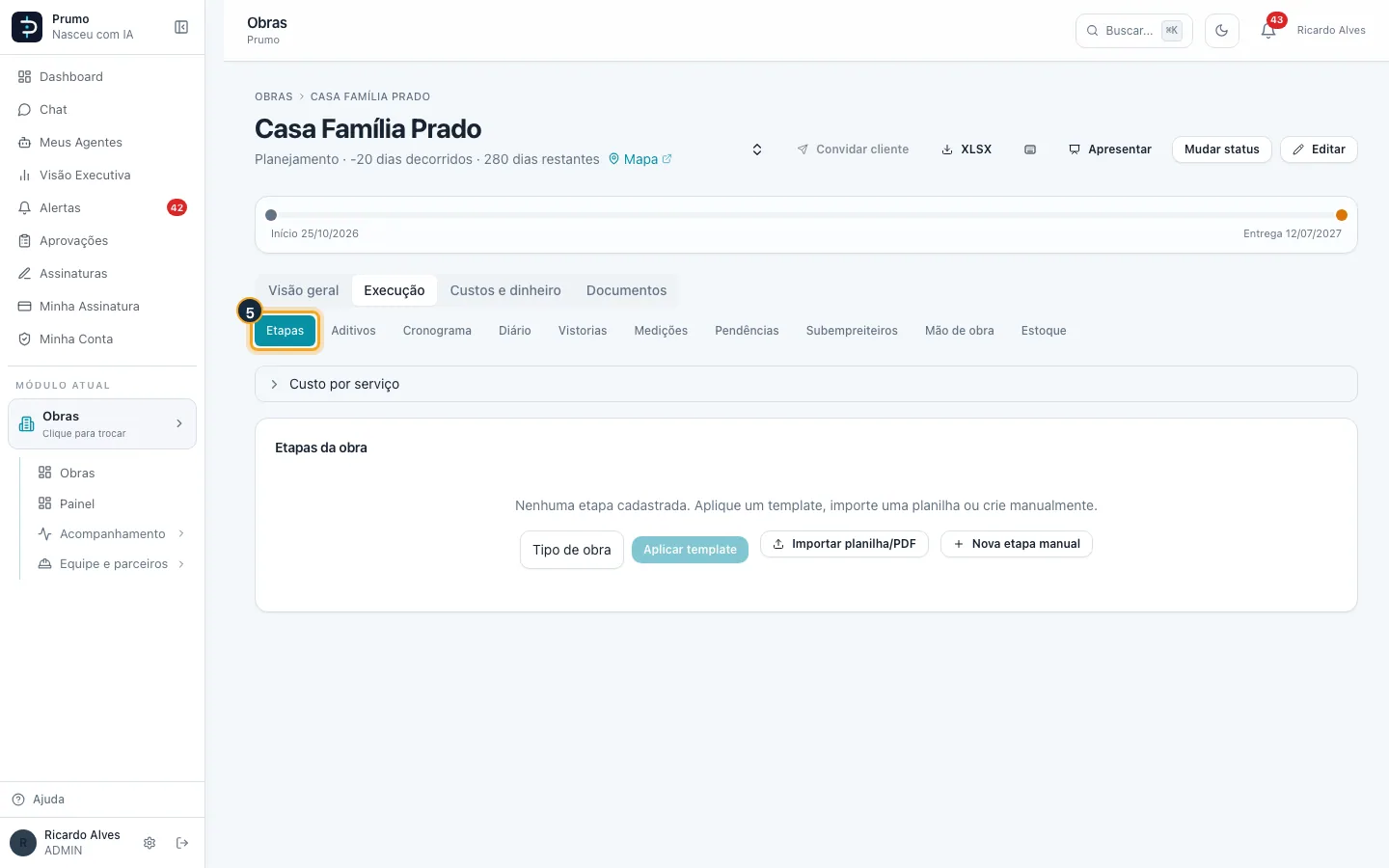

  6. Passo 6. Sem etapas, a aba oferece três caminhos: aplicar um template, importar planilha/PDF ou criar etapa manual.

    Passo 6 — Sem etapas, a aba oferece três caminhos: aplicar um template, importar planilha/PDF ou criar etapa manual.
  7. Passo 7. Escolha o tipo de obra na lista ao lado de Aplicar template.

    Passo 7 — Escolha o tipo de obra na lista ao lado de “Aplicar template”.

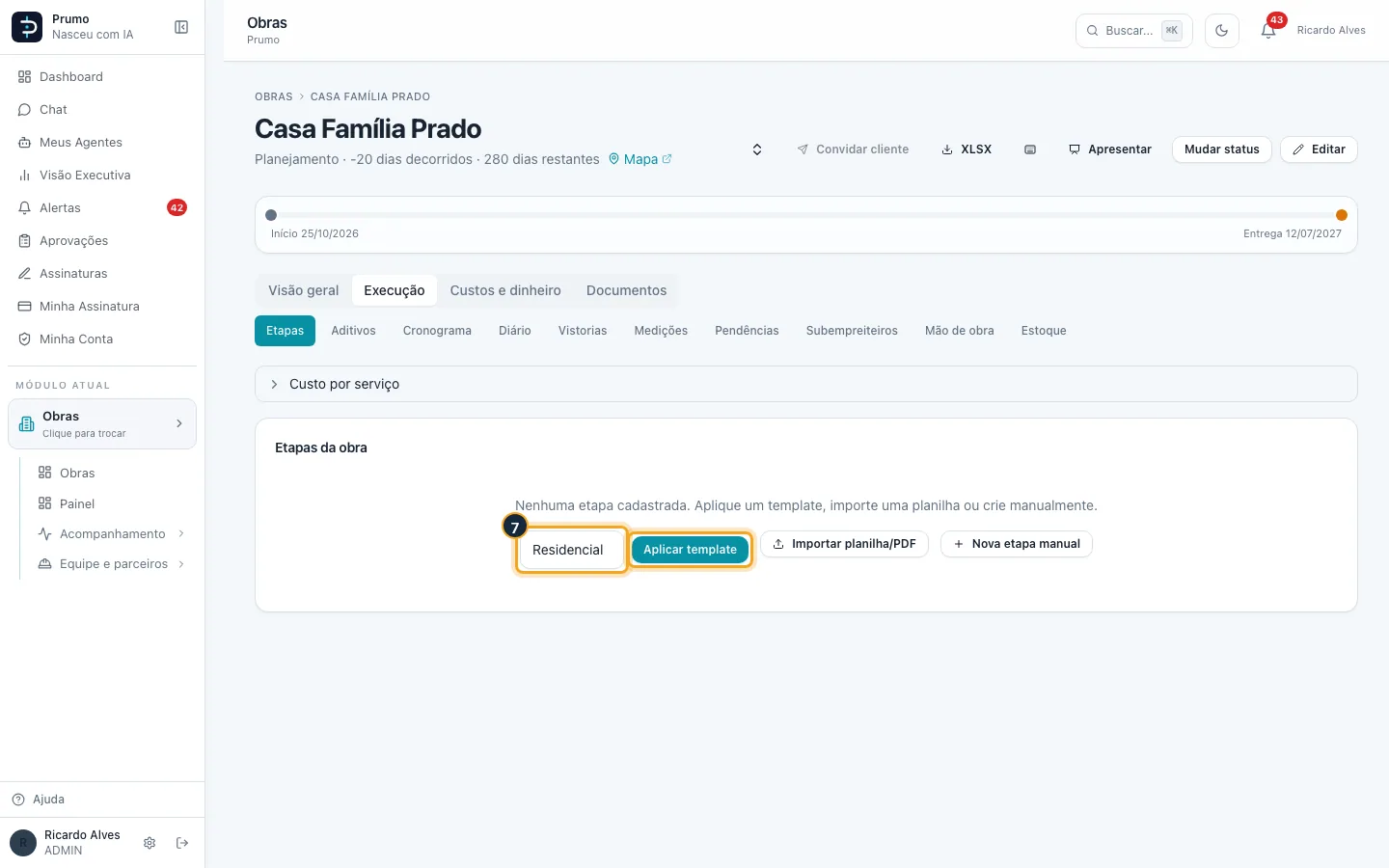

  8. Passo 8. Clique em Aplicar template.

    Passo 8 — Clique em “Aplicar template”.
  9. Passo 9. O Residencial tem faixas. Clique na faixa da obra para ver as etapas que ela traz.

    Passo 9 — O Residencial tem faixas. Clique na faixa da obra para ver as etapas que ela traz.

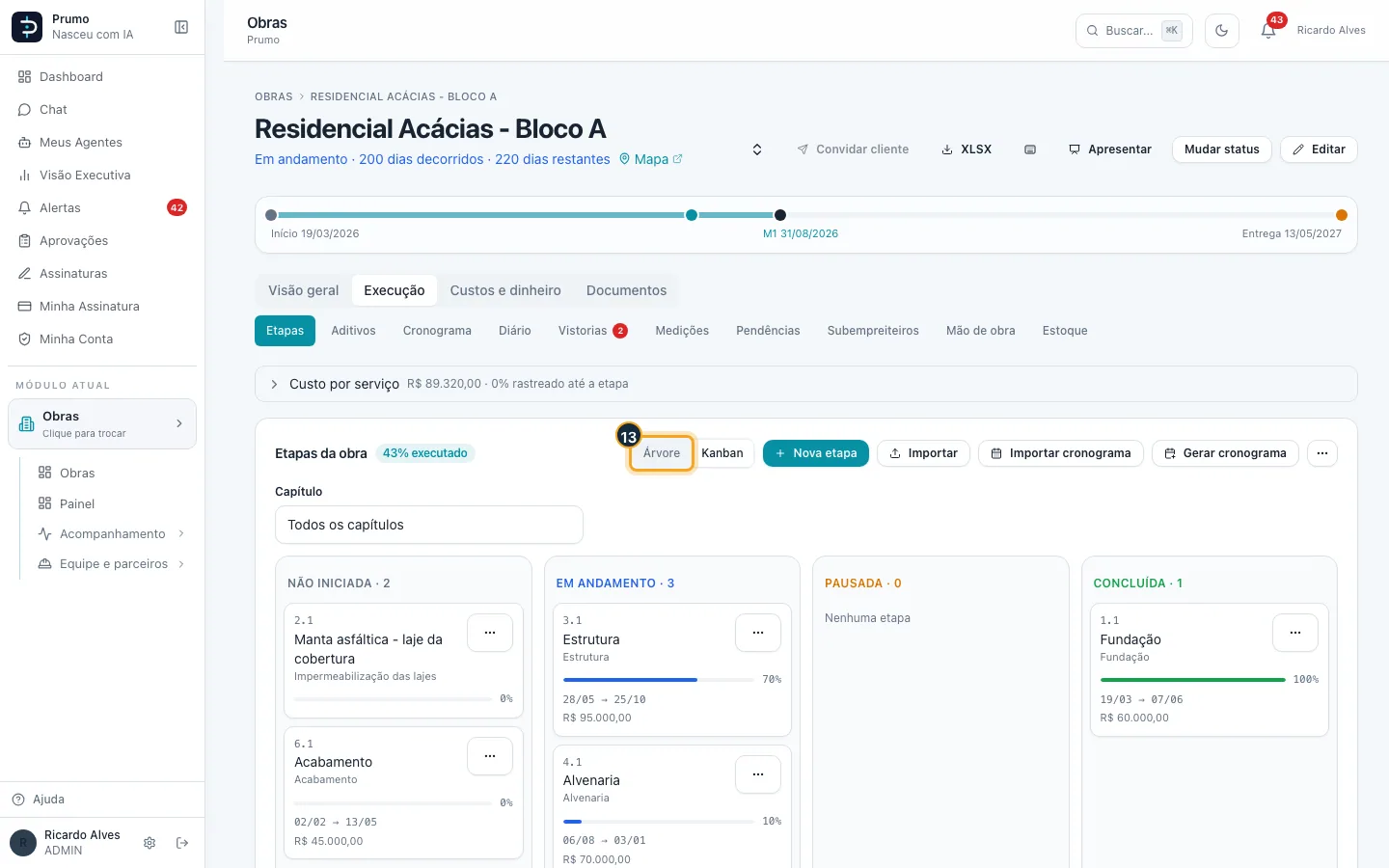

  10. Passo 10. Confira a árvore. Passe o mouse numa etapa para tirá-la (some com as subetapas) ou adicione etapas suas embaixo. Depois clique em Aplicar template.

    Passo 10 — Confira a árvore. Passe o mouse numa etapa para tirá-la (some com as subetapas) ou adicione etapas suas embaixo. Depois clique em “Aplicar template”.

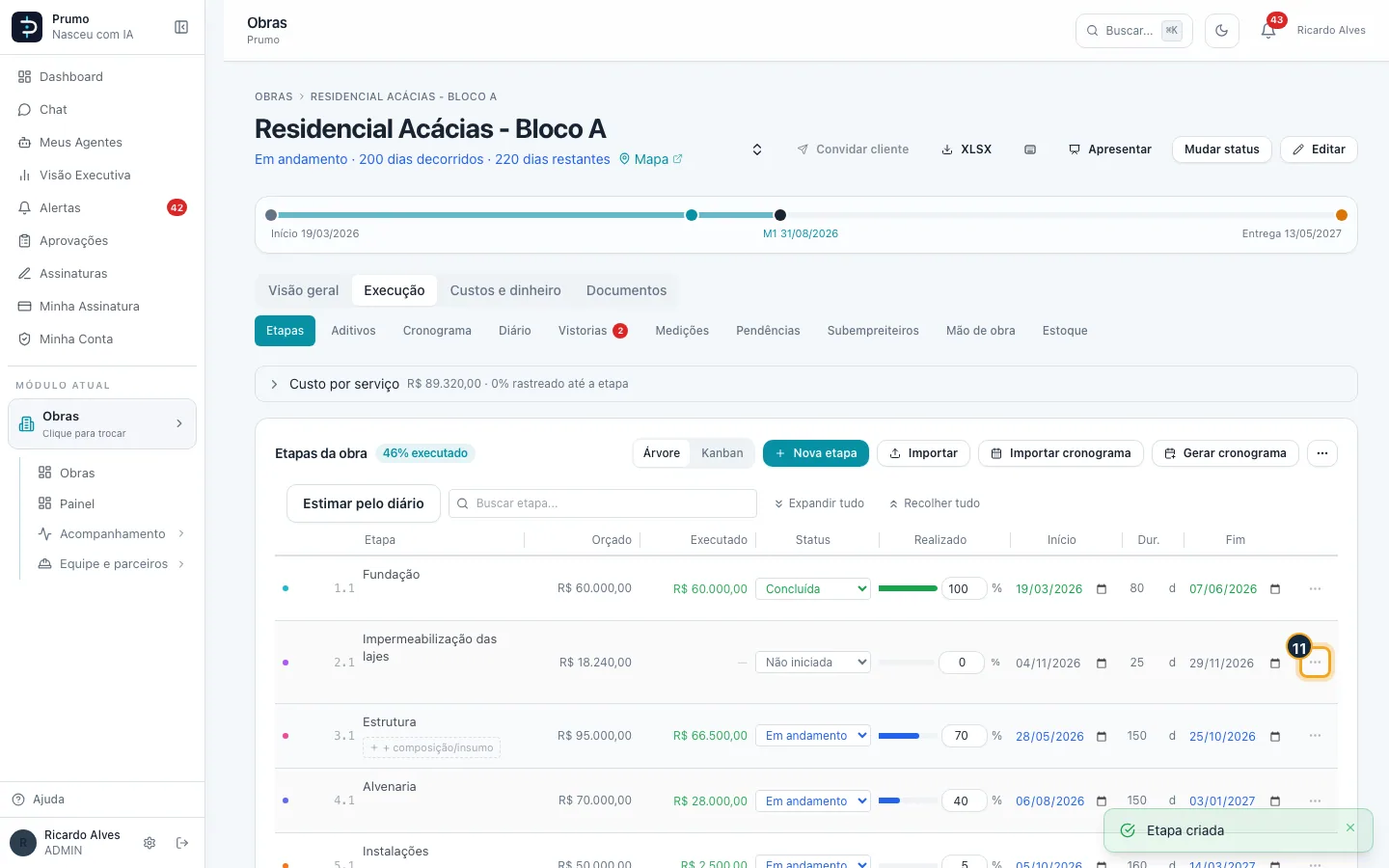

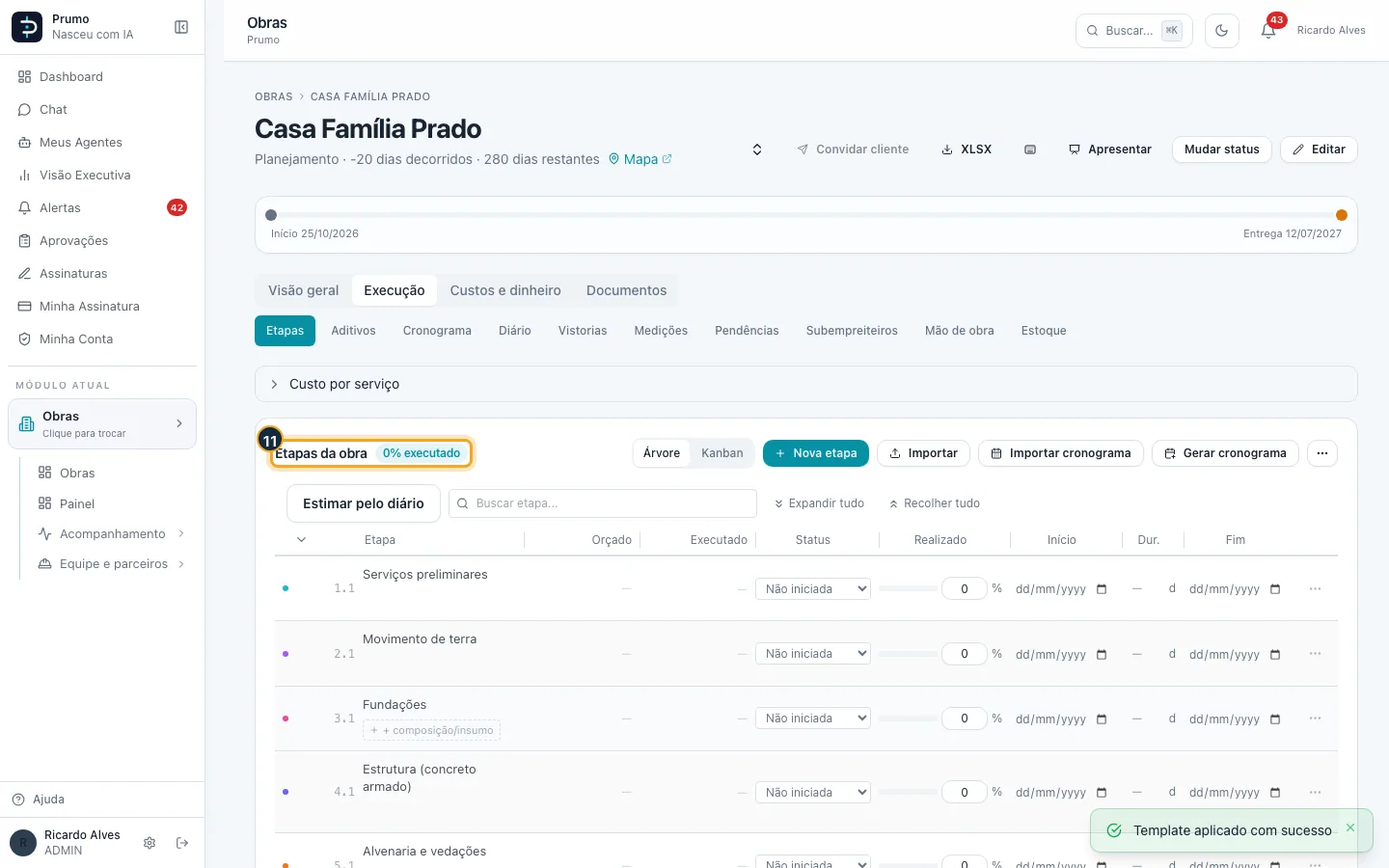

  11. Passo 11. As etapas entram na obra, já numeradas e com o percentual planejado de cada uma.

    Passo 11 — As etapas entram na obra, já numeradas e com o percentual planejado de cada uma.

Bom saber:

#Criar uma etapa e uma subetapa

Vídeo — Criar uma etapa e uma subetapa
  1. Passo 1. No menu lateral, clique em Escolher módulo.

    Passo 1 — No menu lateral, clique em “Escolher módulo”.
  2. Passo 2. Na grade de módulos, clique em Obras.

    Passo 2 — Na grade de módulos, clique em “Obras”.
  3. Passo 3. Na lista de obras, clique na obra (aqui, Residencial Acácias - Bloco A).

    Passo 3 — Na lista de obras, clique na obra (aqui, “Residencial Acácias - Bloco A”).
  4. Passo 4. Na barra da obra, clique em Execução.

    Passo 4 — Na barra da obra, clique em “Execução”.

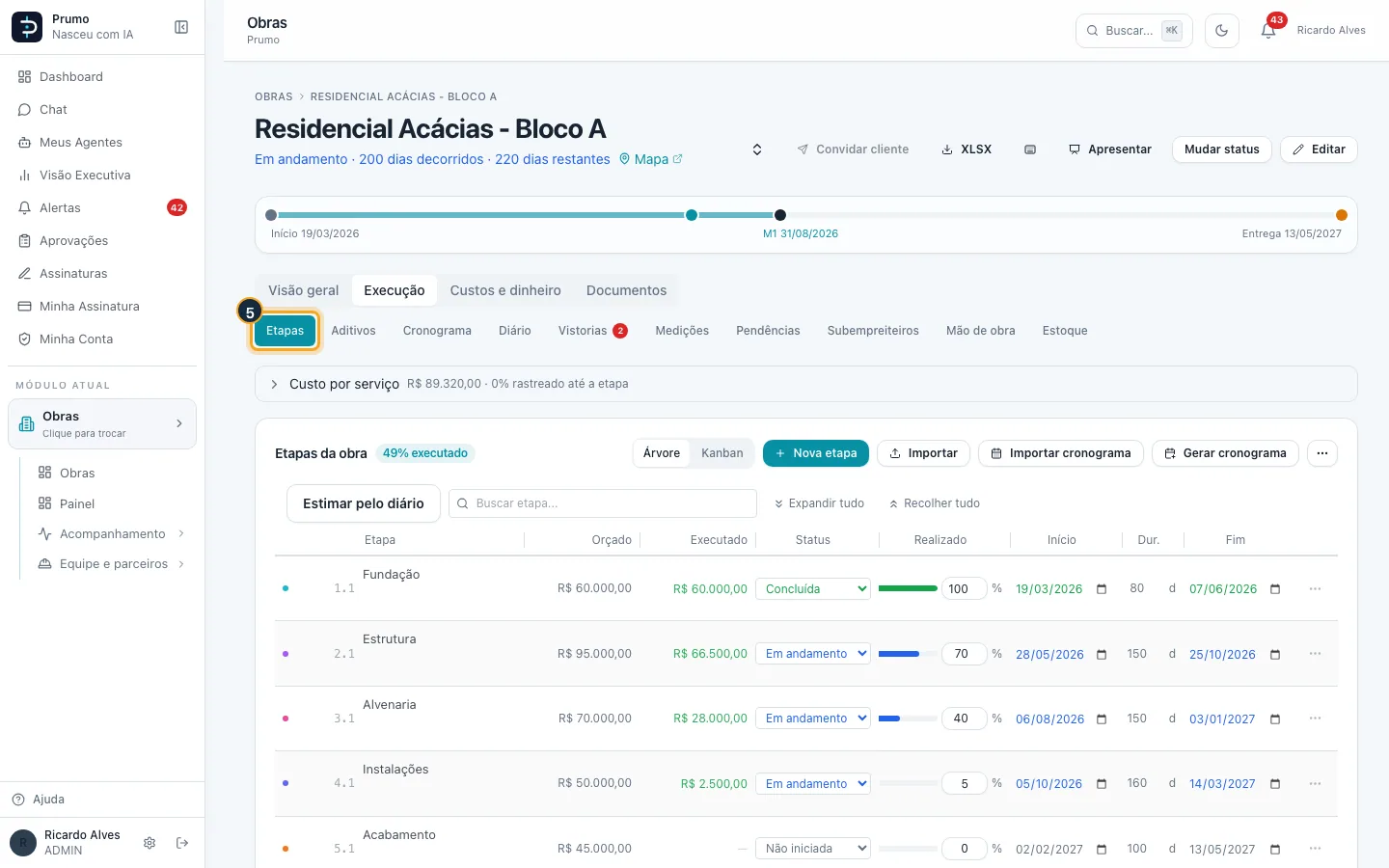

  5. Passo 5. Clique na aba Etapas.

    Passo 5 — Clique na aba “Etapas”.
  6. Passo 6. Clique em Nova etapa.

    Passo 6 — Clique em “Nova etapa”.
  7. Passo 7. Em Nome, descreva o serviço.

    Passo 7 — Em “Nome”, descreva o serviço.
  8. Passo 8. Em Custo / Orçamento, informe a unidade, a quantidade, o preço unitário e o BDI. O valor total é calculado.

    Passo 8 — Em “Custo / Orçamento”, informe a unidade, a quantidade, o preço unitário e o BDI. O valor total é calculado.

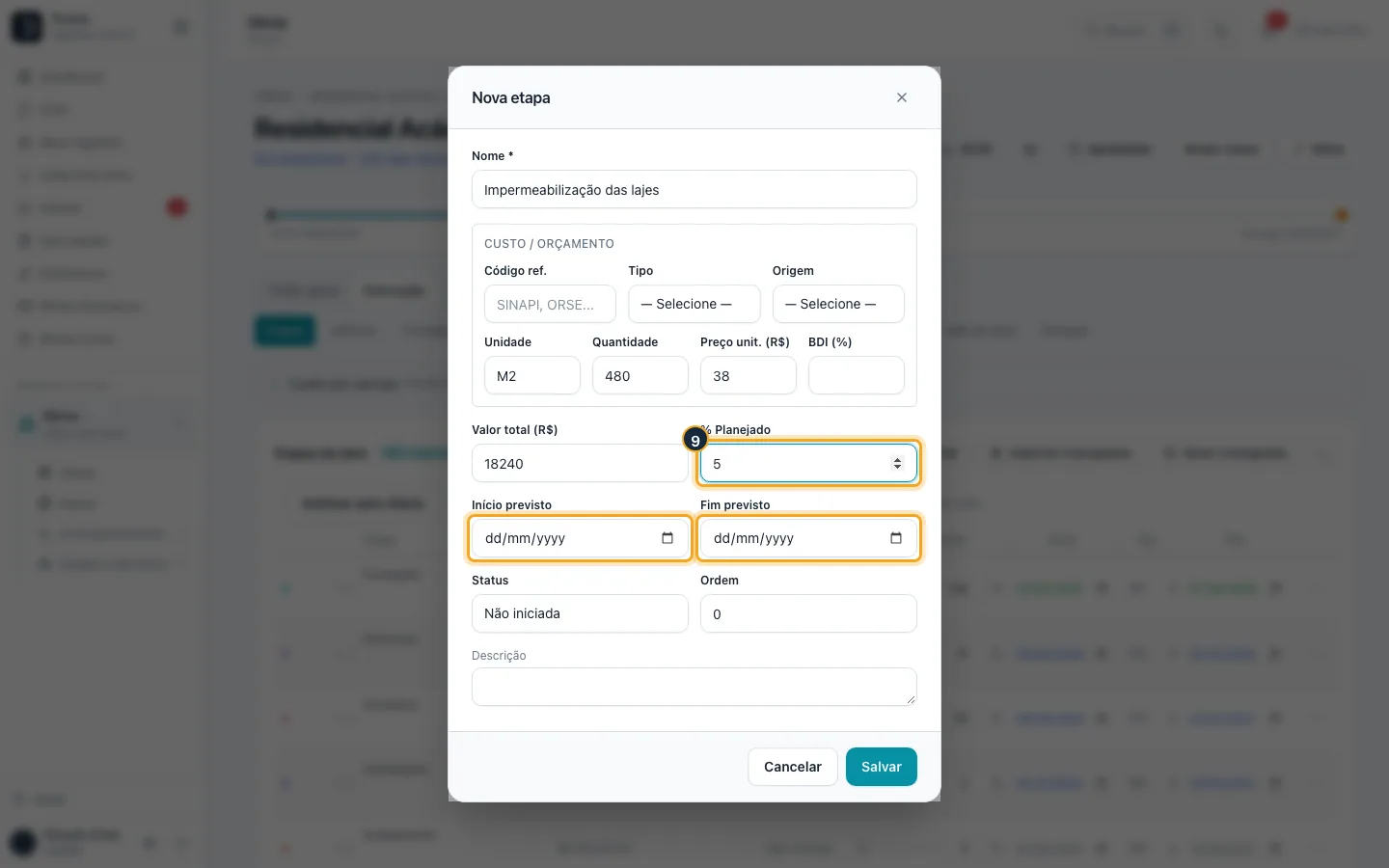

  9. Passo 9. Informe o % Planejado (o peso da etapa na obra) e as datas de início e fim previstos, que formam o cronograma.

    Passo 9 — Informe o “% Planejado” (o peso da etapa na obra) e as datas de início e fim previstos, que formam o cronograma.

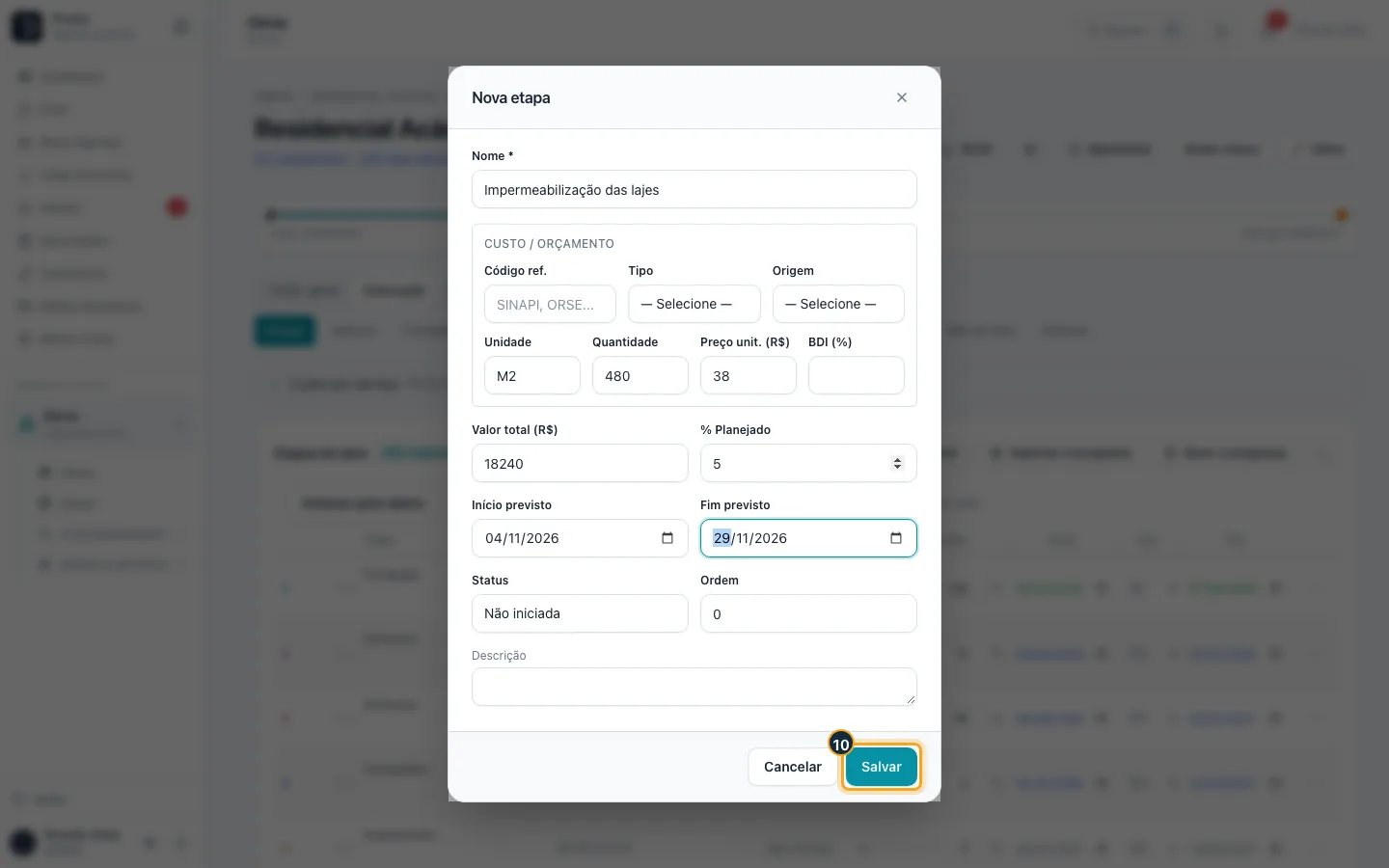

  10. Passo 10. Clique em Salvar.

    Passo 10 — Clique em “Salvar”.
  11. Passo 11. Para criar uma subetapa, clique nos três pontinhos (Ações) da etapa.

    Passo 11 — Para criar uma subetapa, clique nos três pontinhos (“Ações”) da etapa.

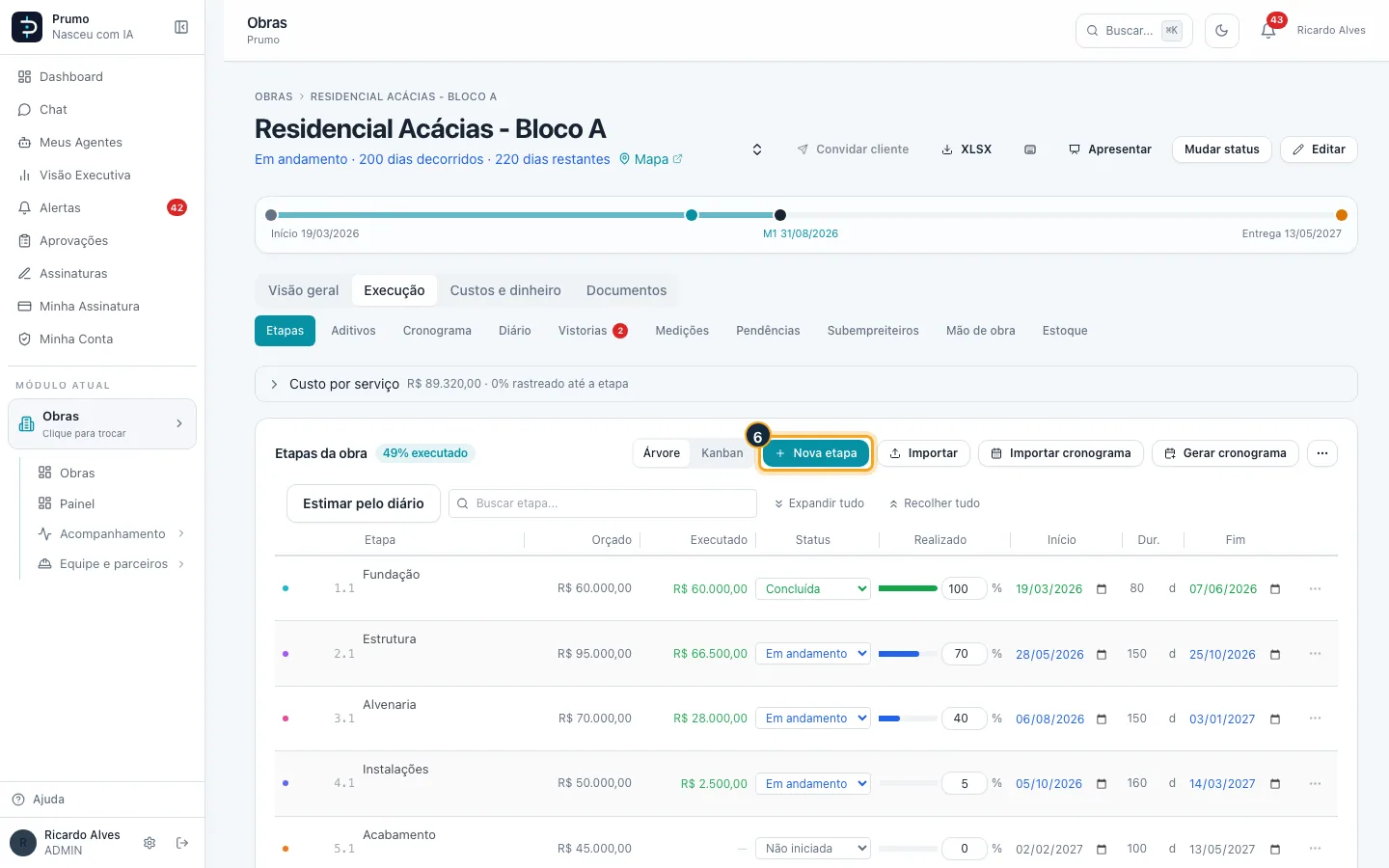

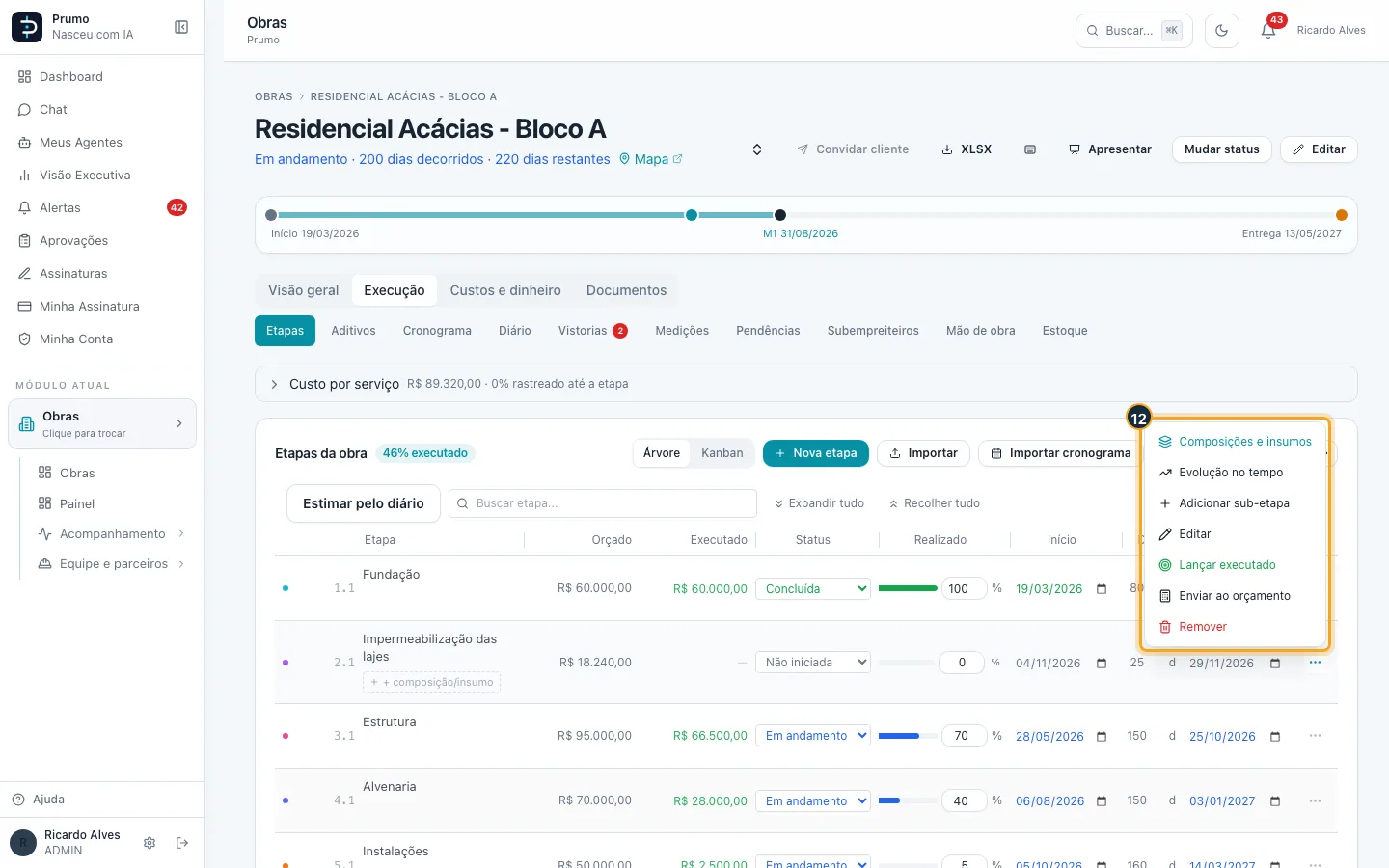

  12. Passo 12. Clique em Adicionar sub-etapa. O menu também tem Editar, Lançar executado, Composições e insumos e Remover.

    Passo 12 — Clique em “Adicionar sub-etapa”. O menu também tem Editar, Lançar executado, Composições e insumos e Remover.
  13. Passo 13. Preencha a subetapa como uma etapa comum e clique em Salvar. O avanço das subetapas sobe sozinho para a etapa de cima.

    Passo 13 — Preencha a subetapa como uma etapa comum e clique em “Salvar”. O avanço das subetapas sobe sozinho para a etapa de cima.

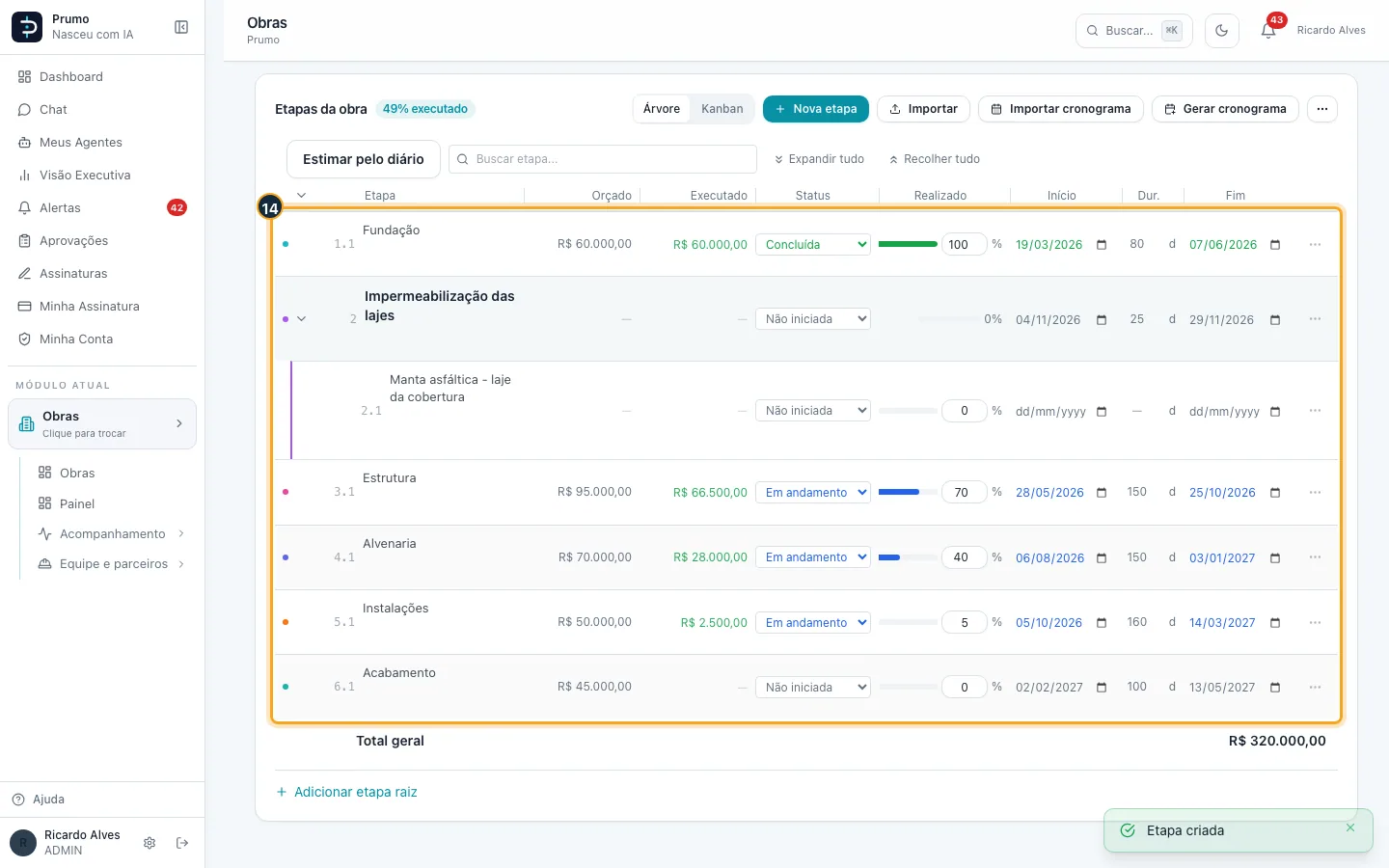

  14. Passo 14. A subetapa aparece embaixo da etapa, com numeração própria.

    Passo 14 — A subetapa aparece embaixo da etapa, com numeração própria.

Bom saber:

#Lançar o que foi executado

Vídeo — Lançar o que foi executado
  1. Passo 1. No menu lateral, clique em Escolher módulo.

    Passo 1 — No menu lateral, clique em “Escolher módulo”.
  2. Passo 2. Na grade de módulos, clique em Obras.

    Passo 2 — Na grade de módulos, clique em “Obras”.
  3. Passo 3. Na lista de obras, clique na obra (aqui, Residencial Acácias - Bloco A).

    Passo 3 — Na lista de obras, clique na obra (aqui, “Residencial Acácias - Bloco A”).
  4. Passo 4. Na barra da obra, clique em Execução.

    Passo 4 — Na barra da obra, clique em “Execução”.
  5. Passo 5. Clique na aba Etapas.

    Passo 5 — Clique na aba “Etapas”.

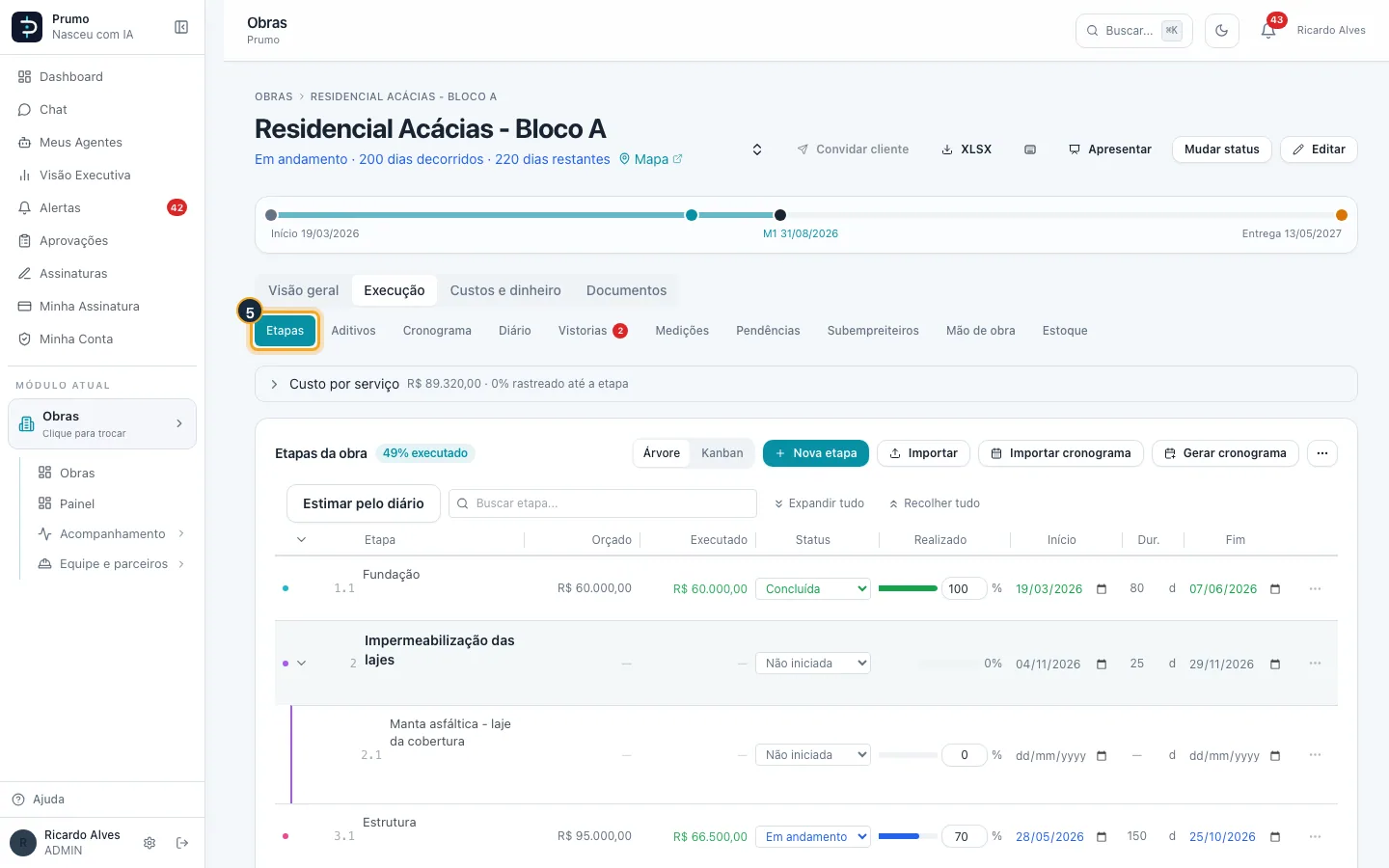

  6. Passo 6. A coluna Realizado mostra o percentual executado de cada etapa. Para lançar o que foi feito, clique nos três pontinhos da etapa.

    Passo 6 — A coluna “Realizado” mostra o percentual executado de cada etapa. Para lançar o que foi feito, clique nos três pontinhos da etapa.

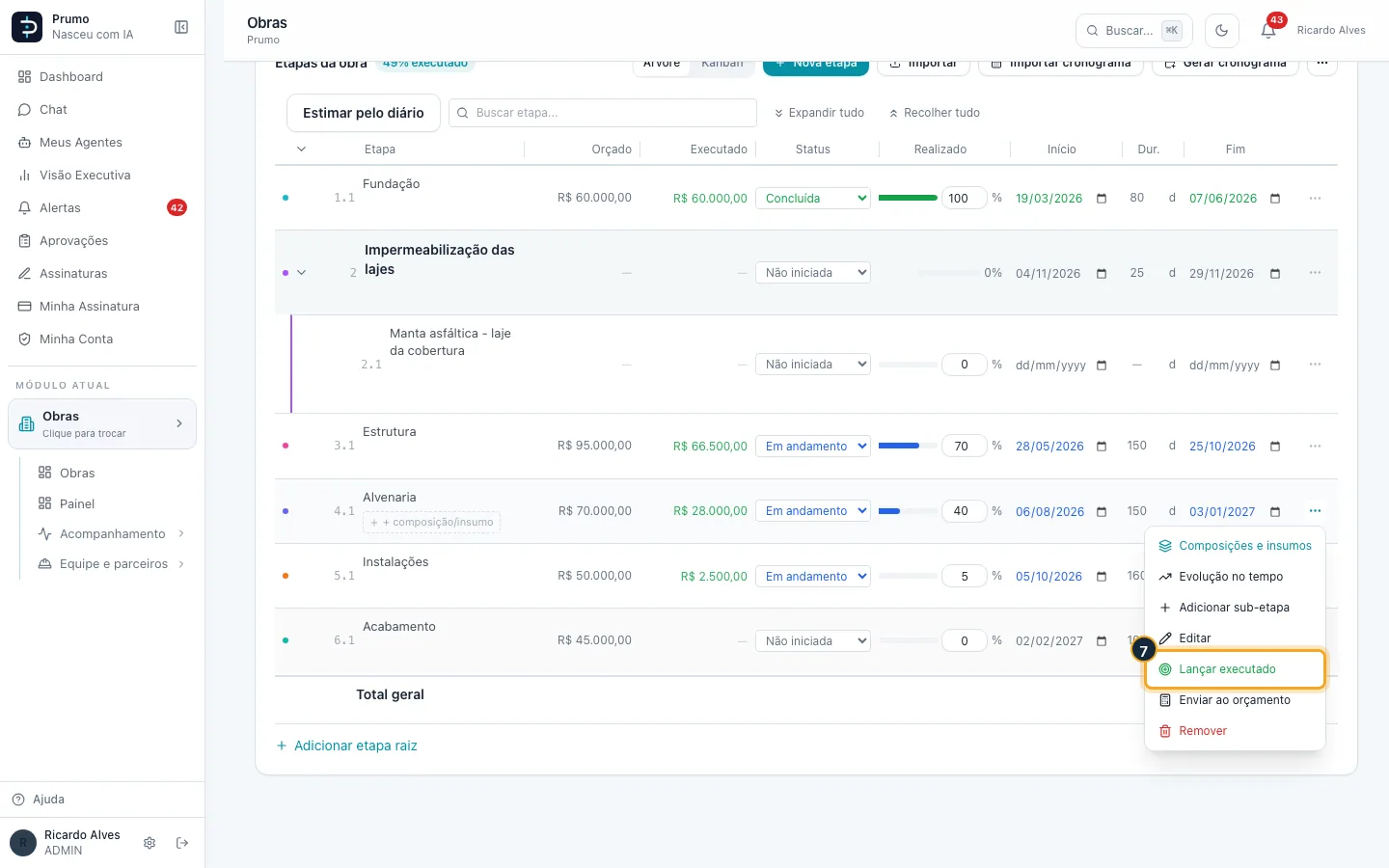

  7. Passo 7. Clique em Lançar executado.

    Passo 7 — Clique em “Lançar executado”.
  8. Passo 8. O topo da janela mostra o total executado até agora. Escolha como digitar: O que fiz agora (o avanço de hoje) ou Total acumulado.

    Passo 8 — O topo da janela mostra o total executado até agora. Escolha como digitar: “O que fiz agora” (o avanço de hoje) ou “Total acumulado”.
  9. Passo 9. Digite o avanço. Logo abaixo o Prumo mostra como a etapa fica depois do lançamento.

    Passo 9 — Digite o avanço. Logo abaixo o Prumo mostra como a etapa fica depois do lançamento.
  10. Passo 10. Confira a data, escreva uma observação se quiser e clique em Lançar.

    Passo 10 — Confira a data, escreva uma observação se quiser e clique em “Lançar”.

  11. Passo 11. O percentual da etapa e o % executado da obra sobem na hora. Também dá para digitar o total direto na coluna e teclar Enter.

    Passo 11 — O percentual da etapa e o “% executado” da obra sobem na hora. Também dá para digitar o total direto na coluna e teclar Enter.
  12. Passo 12. Clique em Kanban para ver as etapas em colunas por status (não iniciada, em andamento, concluída…).

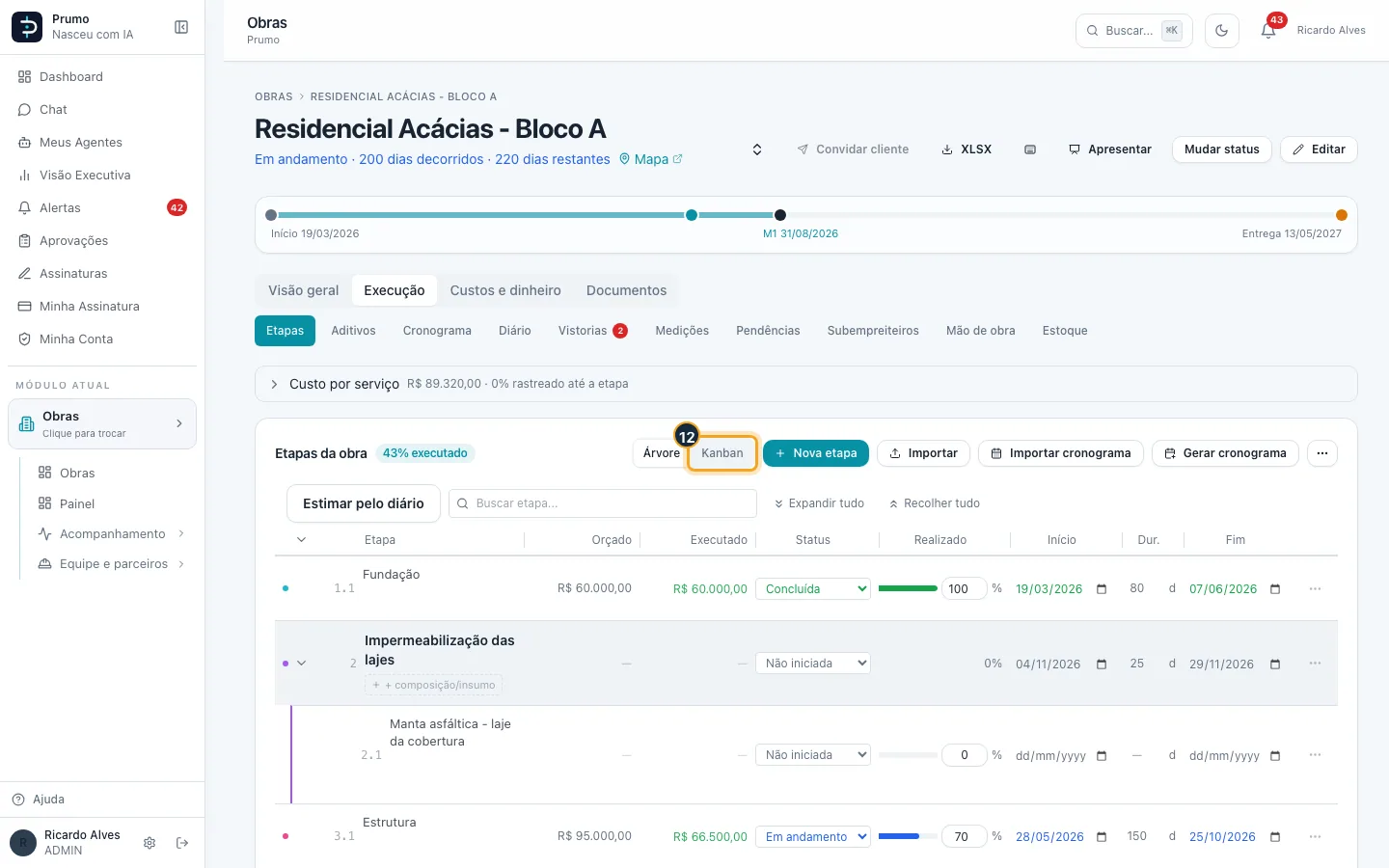

    Passo 12 — Clique em “Kanban” para ver as etapas em colunas por status (não iniciada, em andamento, concluída…).
  13. Passo 13. No Kanban, cada cartão é uma etapa. Árvore volta para a lista.

    Passo 13 — No Kanban, cada cartão é uma etapa. “Árvore” volta para a lista.

Bom saber:

#Ver o cronograma: Gantt, físico-financeiro e programação semanal

Vídeo — Ver o cronograma: Gantt, físico-financeiro e programação semanal
  1. Passo 1. No menu lateral, clique em Escolher módulo.

    Passo 1 — No menu lateral, clique em “Escolher módulo”.
  2. Passo 2. Na grade de módulos, clique em Obras.

    Passo 2 — Na grade de módulos, clique em “Obras”.
  3. Passo 3. Na lista de obras, clique na obra (aqui, Residencial Acácias - Bloco A).

    Passo 3 — Na lista de obras, clique na obra (aqui, “Residencial Acácias - Bloco A”).
  4. Passo 4. Na barra da obra, clique em Execução.

    Passo 4 — Na barra da obra, clique em “Execução”.
  5. Passo 5. Clique na aba Cronograma.

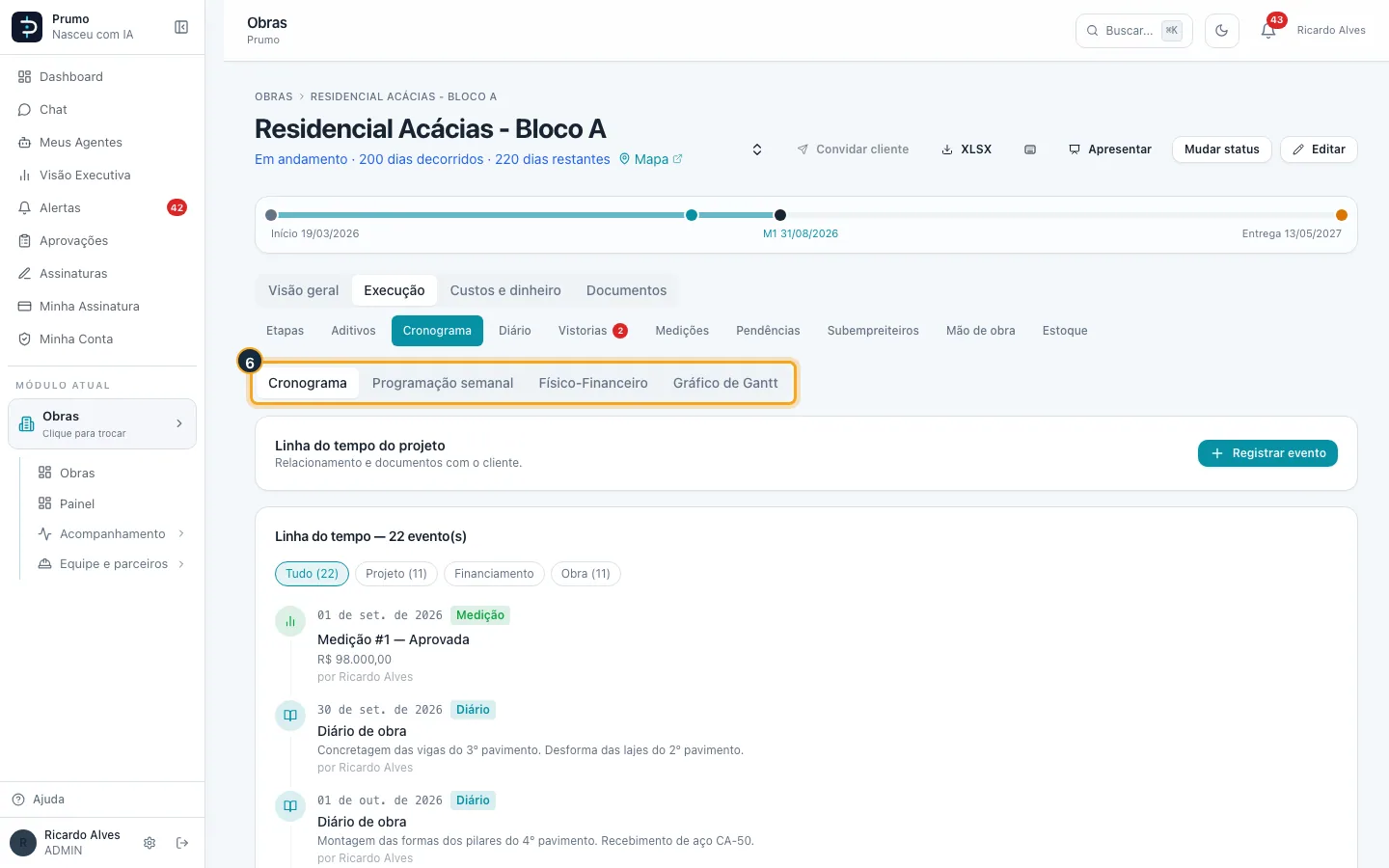

    Passo 5 — Clique na aba “Cronograma”.
  6. Passo 6. A aba Cronograma tem quatro visões. A primeira, Cronograma, é a linha do tempo da obra: boletos, documentos e eventos com o cliente.

    Passo 6 — A aba Cronograma tem quatro visões. A primeira, “Cronograma”, é a linha do tempo da obra: boletos, documentos e eventos com o cliente.

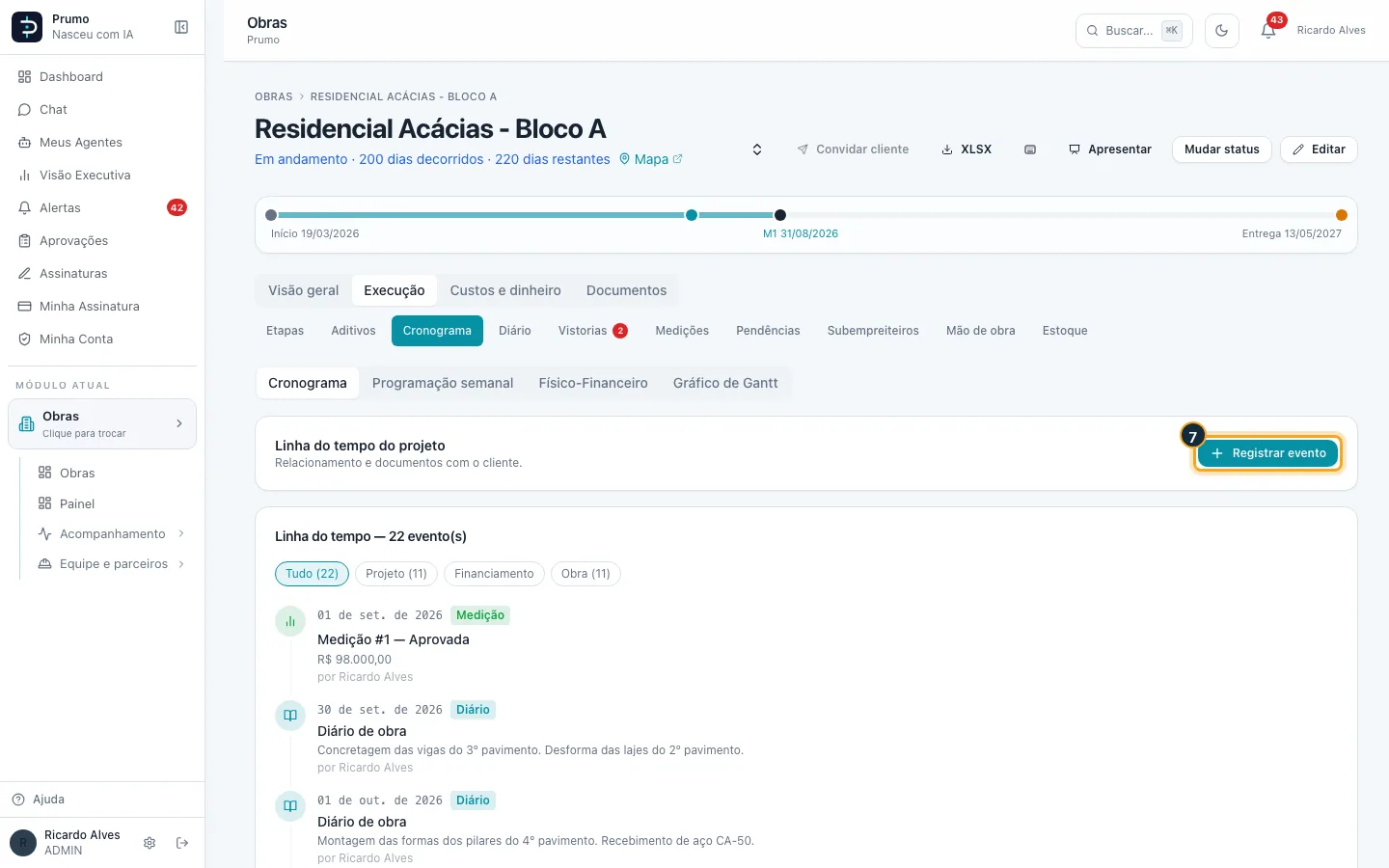

  7. Passo 7. Para anotar um evento (documento enviado, visita, aprovação…), clique em Registrar evento.

    Passo 7 — Para anotar um evento (documento enviado, visita, aprovação…), clique em “Registrar evento”.

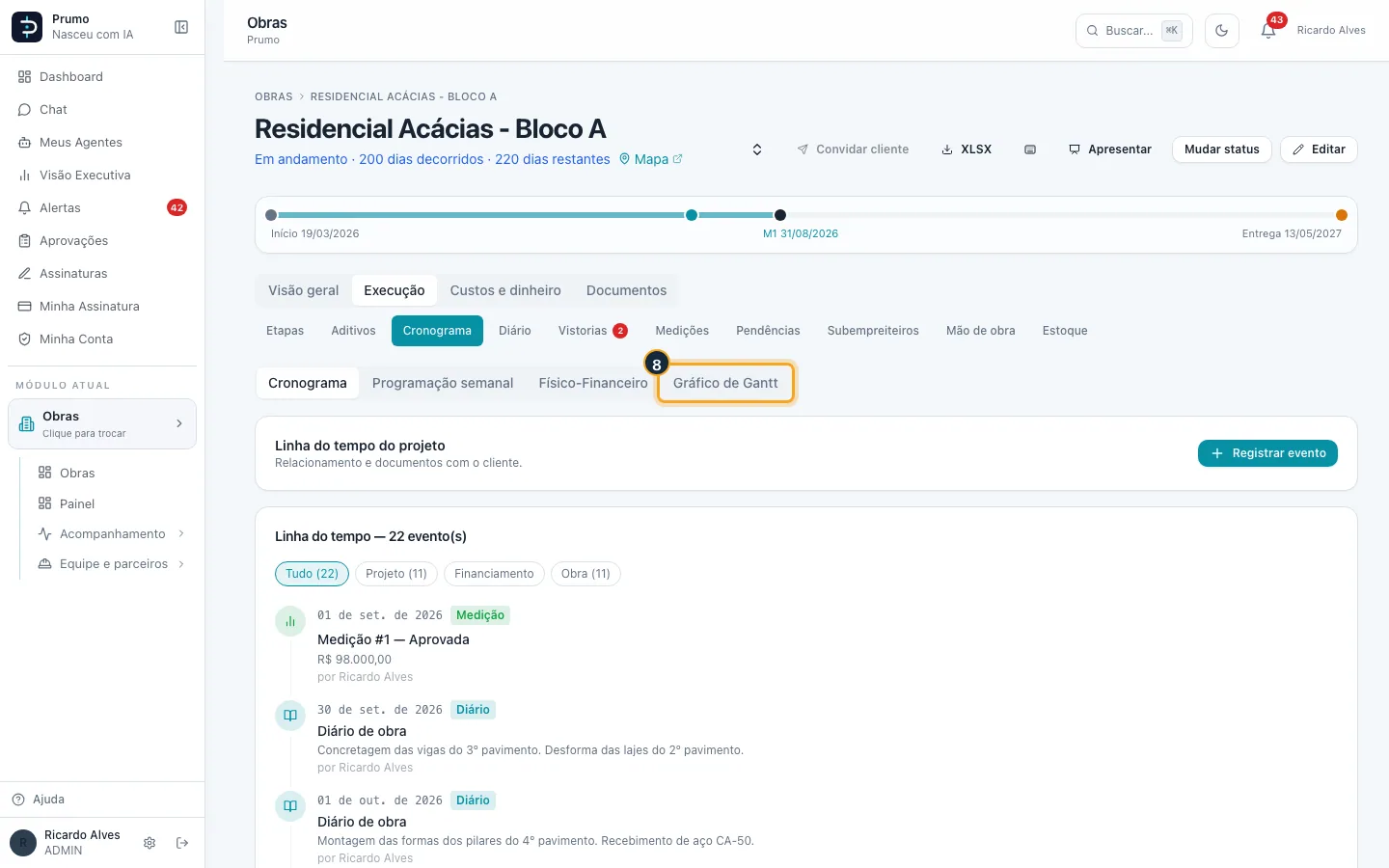

  8. Passo 8. Clique em Gráfico de Gantt para ver as etapas em barras no calendário, do início ao fim previstos.

    Passo 8 — Clique em “Gráfico de Gantt” para ver as etapas em barras no calendário, do início ao fim previstos.

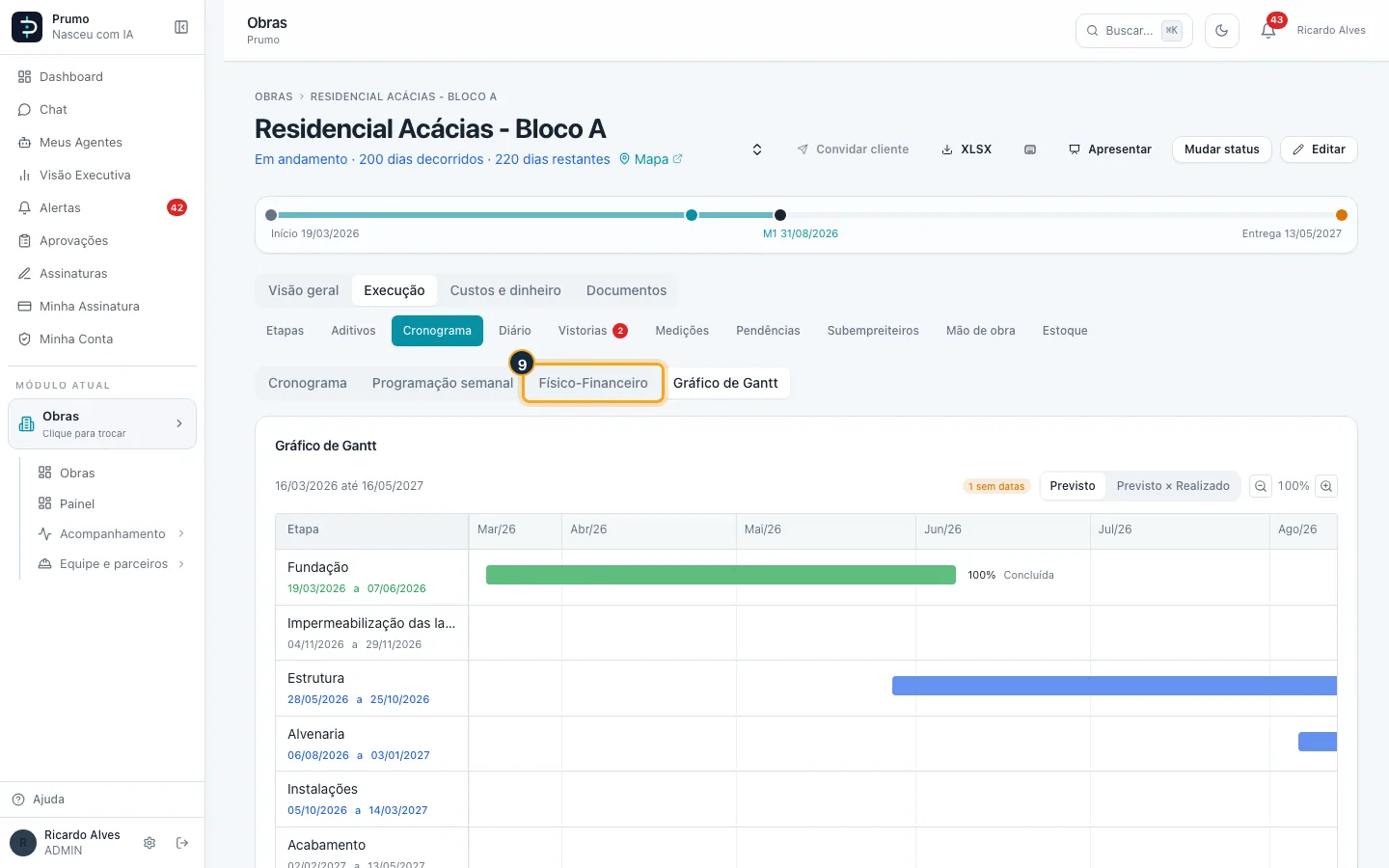

  9. Passo 9. Clique em Físico-Financeiro para ver, mês a mês, quanto de cada etapa está previsto em percentual e em reais.

    Passo 9 — Clique em “Físico-Financeiro” para ver, mês a mês, quanto de cada etapa está previsto em percentual e em reais.
  10. Passo 10. Clique em Programação semanal para planejar o que cada etapa deve avançar na semana e registrar o realizado.

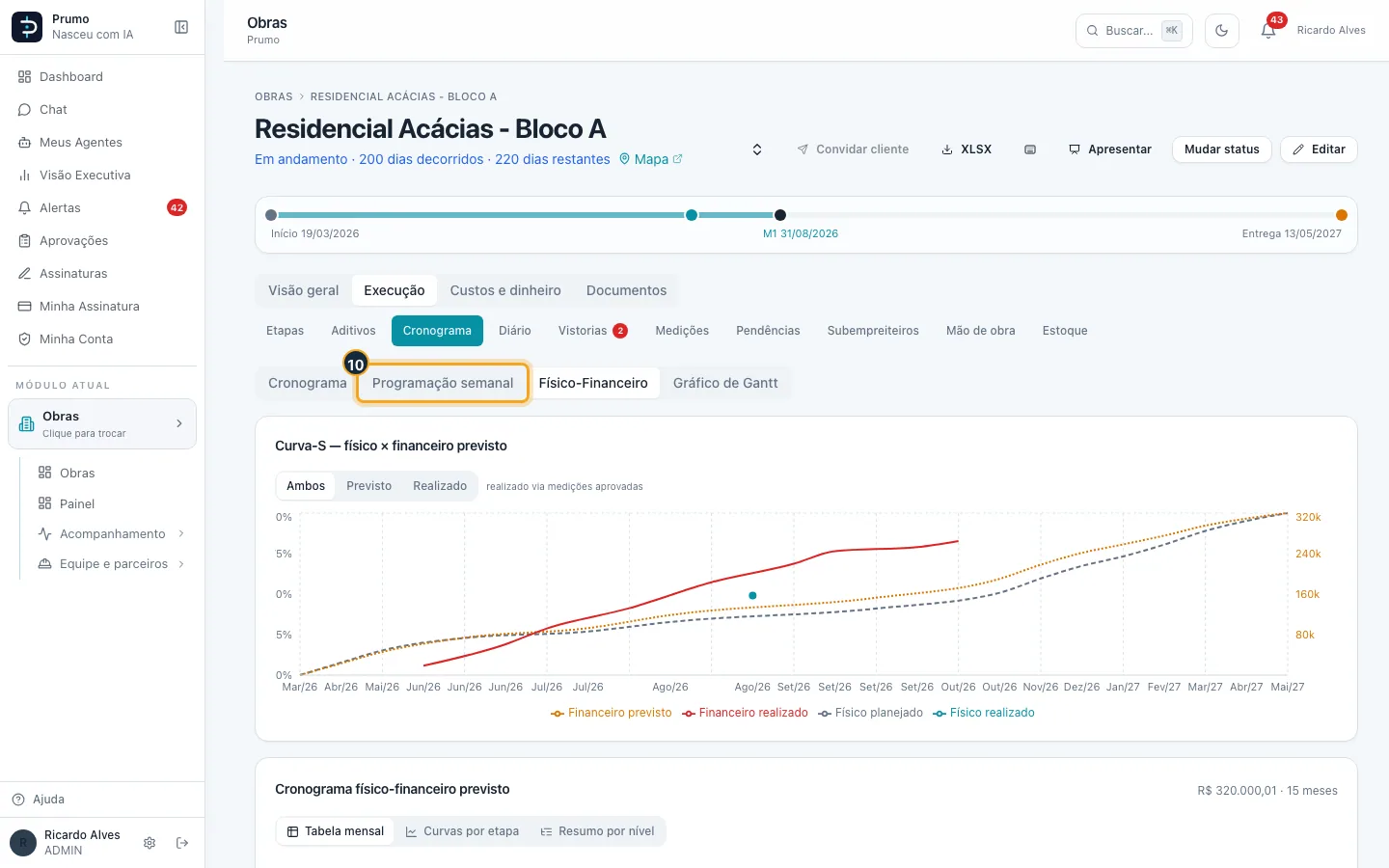

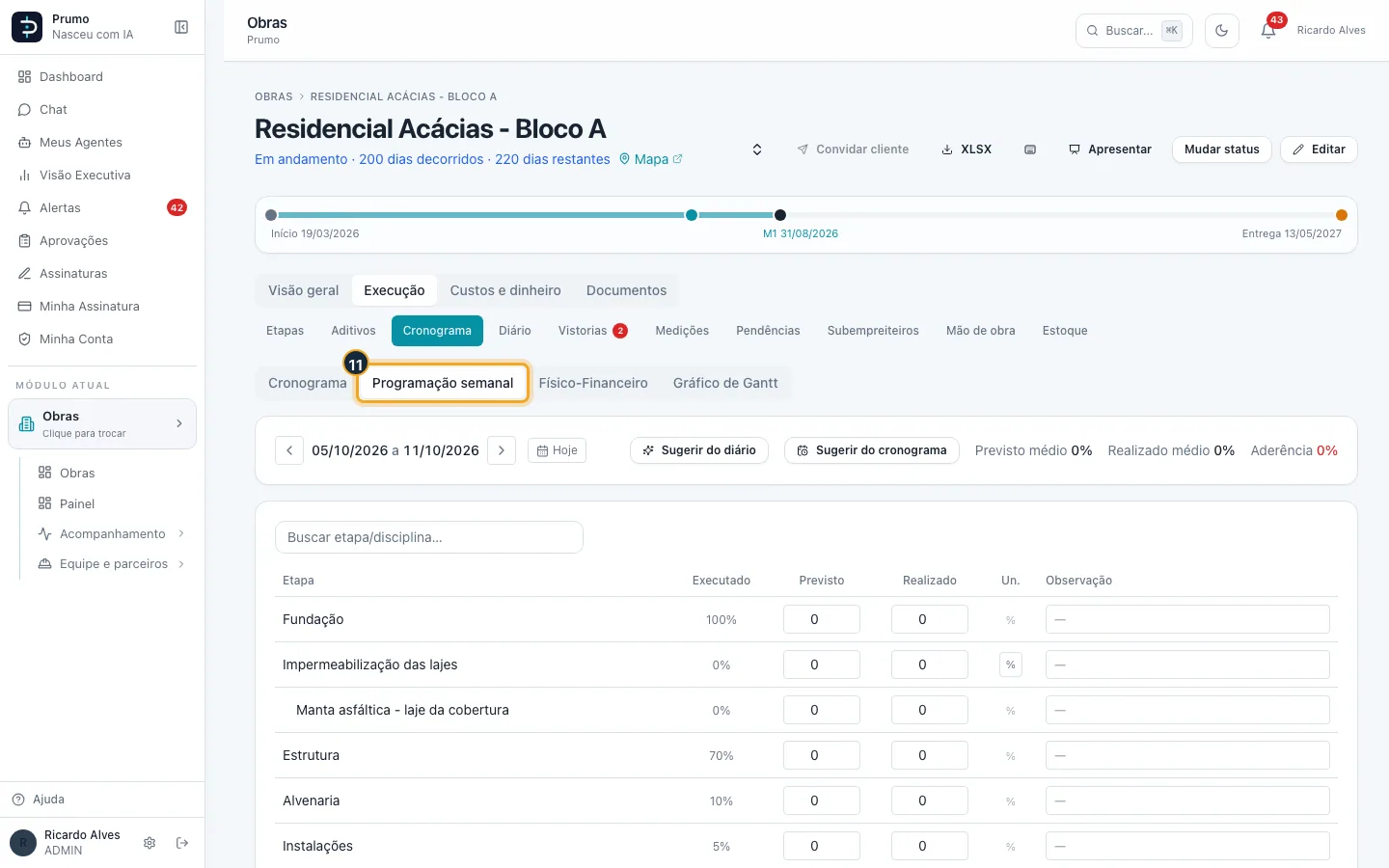

    Passo 10 — Clique em “Programação semanal” para planejar o que cada etapa deve avançar na semana e registrar o realizado.
  11. Passo 11. Na Programação semanal você define o previsto de cada etapa na semana e depois registra o realizado.

    Passo 11 — Na Programação semanal você define o previsto de cada etapa na semana e depois registra o realizado.

Bom saber:
